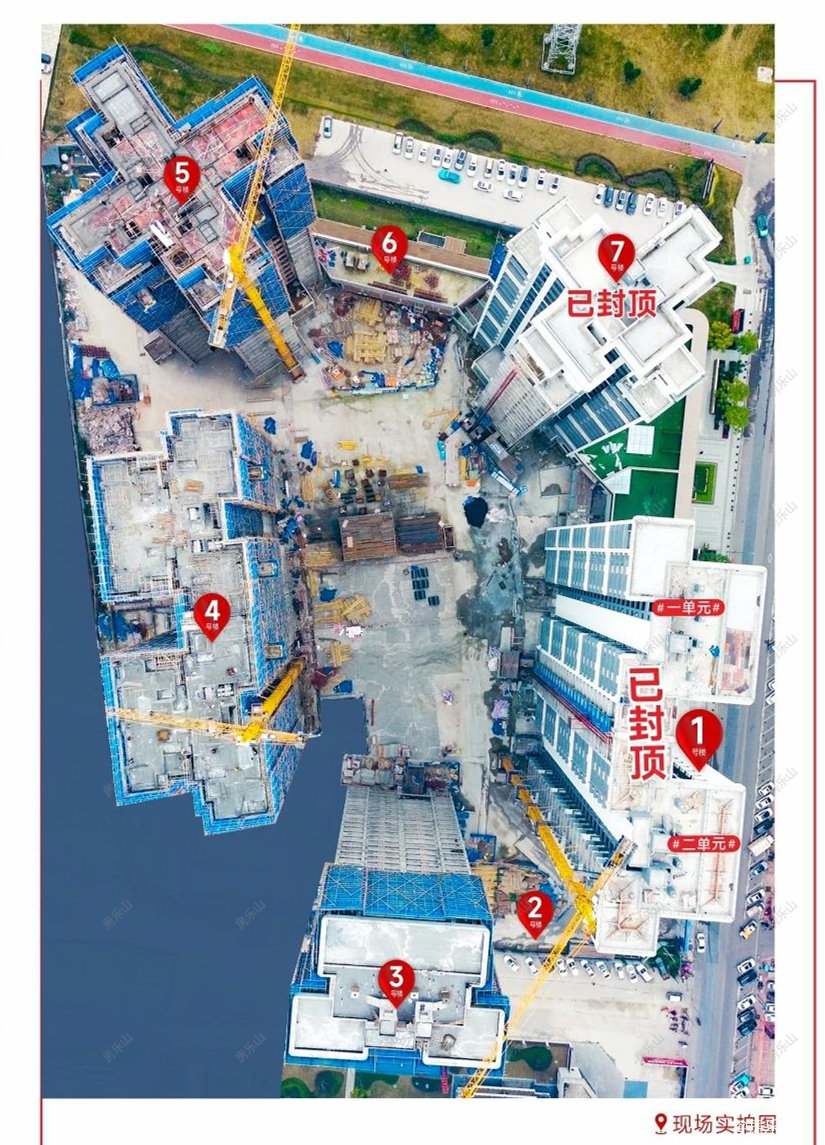

中央公园滨河湾1月最新工程进度


7号楼

主体修建完成,内抹灰完成,外抹灰完成,外墙真石漆完成,地下室砌体抹灰完成,栏杆玻璃安装完成,窗框安装完成,公区墙地砖完成20层,梯步砖完成20层。塔吊,施工电梯拆除。

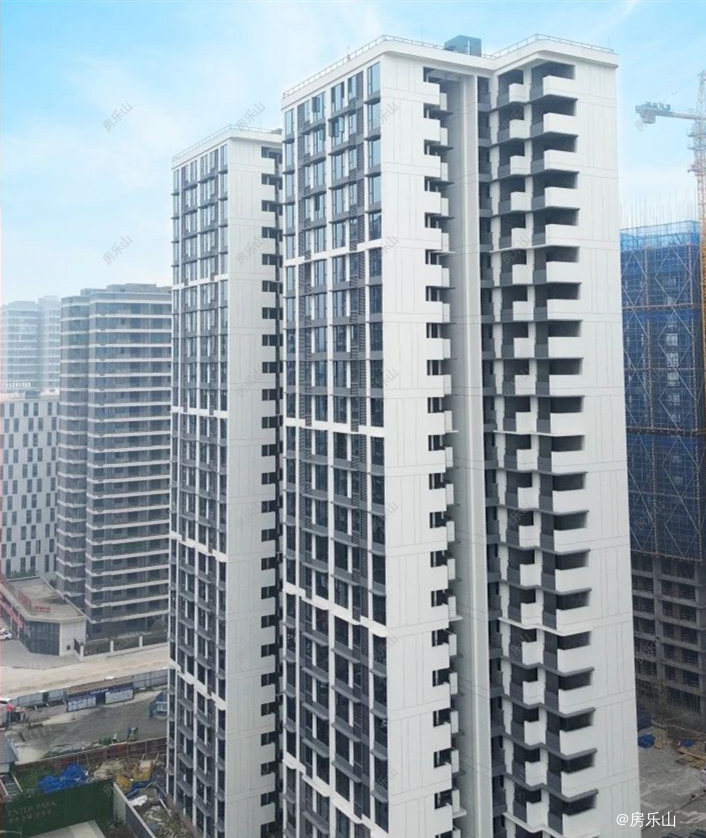

中央公园滨河湾1月工程进度现场实拍图

现场实拍图

4号楼

主体修建至23层,砌体砌筑至7层,8层以下外架拆除完成。中庭地下室顶板完成。办公区场地基础抗水板混凝土浇筑完成。

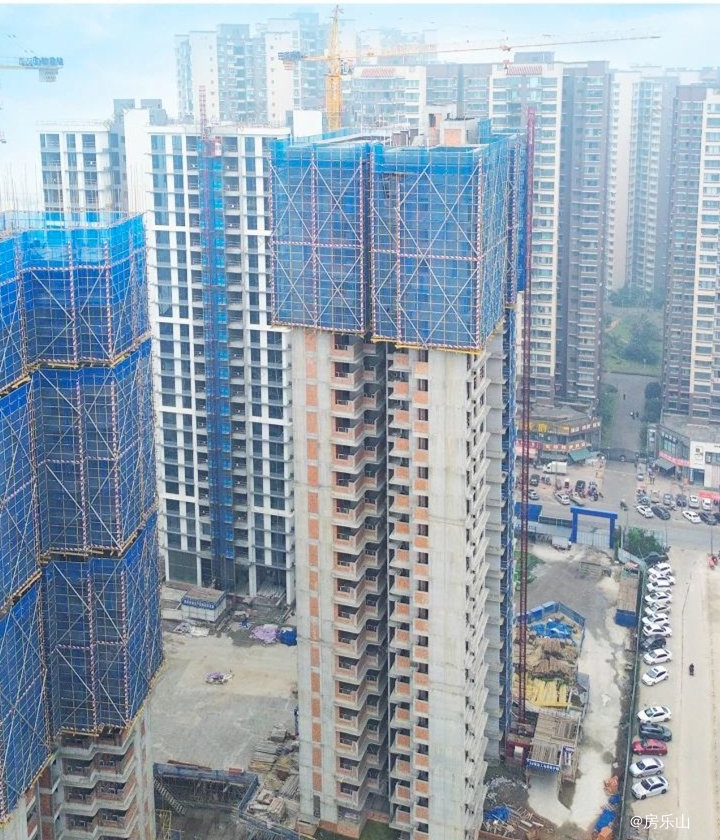

中央公园滨河湾1月工程进度现场实拍图

现场实拍图

1号楼

主体修建完成,砌体砌筑完成,内墙抹灰完成外墙抹灰完成,外墙真石漆完成,地下室砌体抹灰完成,窗框进场安装。公区墙地砖完成15层梯步砖完成10层。

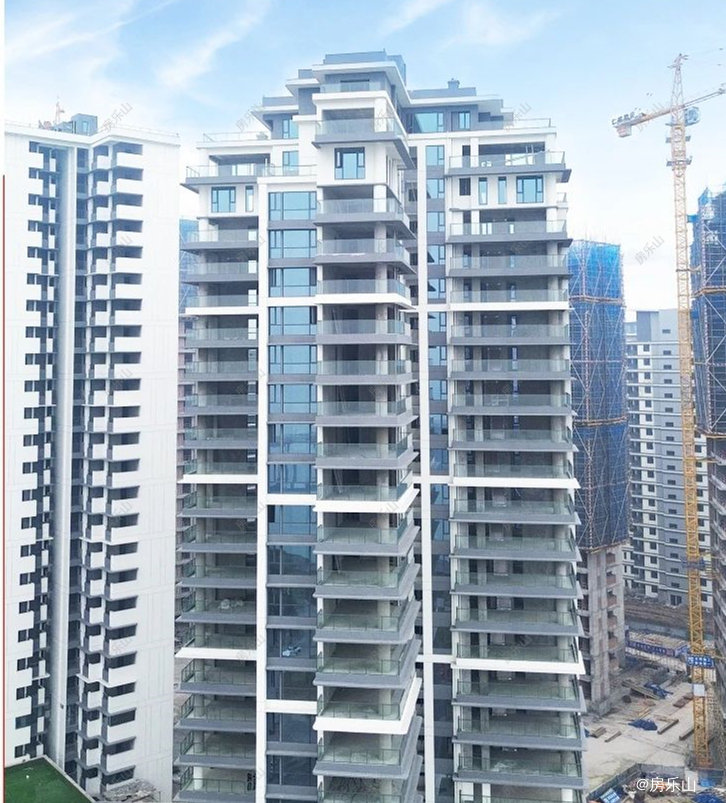

中央公园滨河湾1月工程进度现场实拍图

现场实拍图

3号楼

主体修建完成,砌体砌筑完成,悬挑工字钢外架20层以下拆除完成。内外墙开始抹灰。

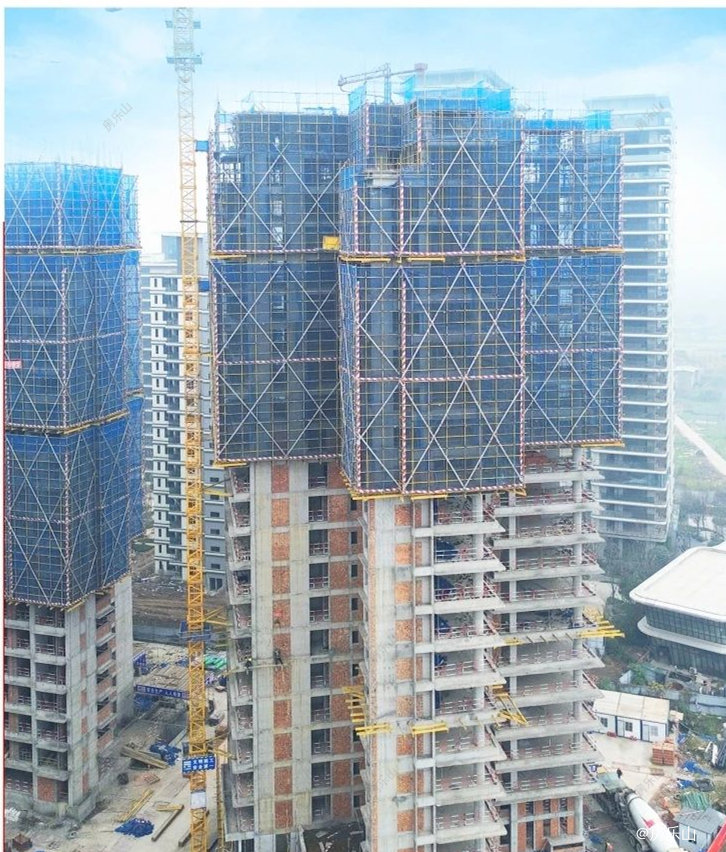

中央公园滨河湾1月工程进度现场实拍图

现场实拍图

5号楼

主体修建至24层,砌体砌筑至14层,悬挑工字钢8层以下,外架拆除。

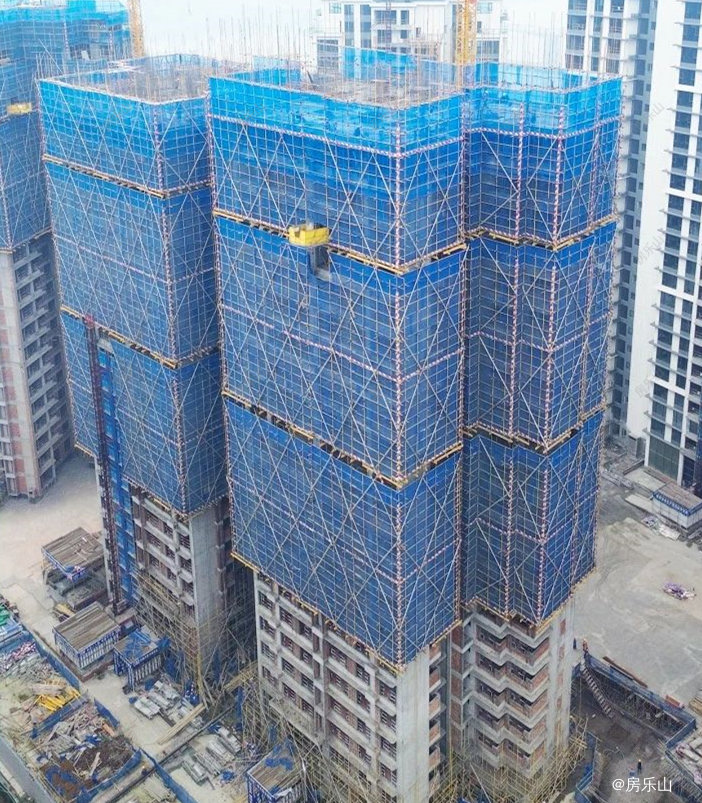

现场实拍图
