岁末天寒,高新区基础设施及配套工程建设。
PPP项目,不因凛冽改初心,不畏寒意予美好
12月乐山高新区PPP项目工程进度,邀您共鉴!

建 筑 类

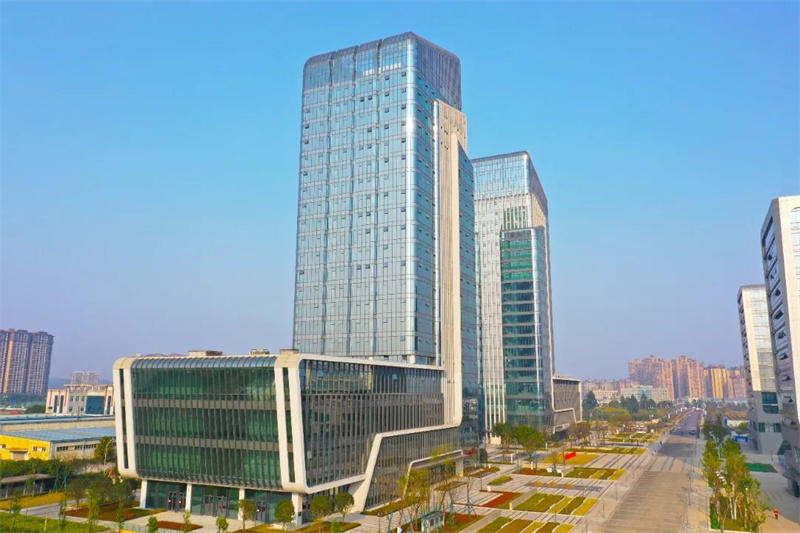

智融大厦

A、B座:竣工验收已完成。
智汇楼

A、B座:地上基本完工,正在进行收尾工作。

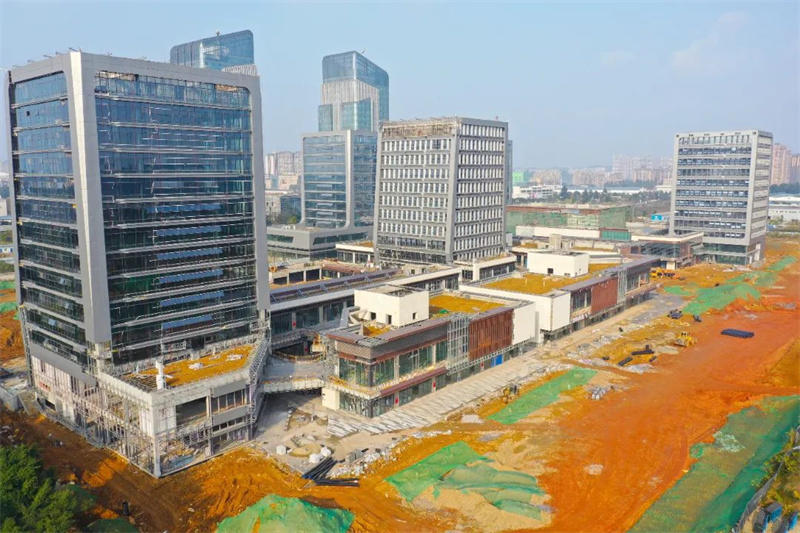

智创SOHO、智能楼、智乐街

智创SOHO A座:结构改造和砌筑施工基本完成;幕面材安装完成96%;机电安装完成96%;地下室安装完成90%;精装修正在进行龙骨和基层、面层施工,完成55%。
智创SOHO B座:二次结构砌筑完成;幕面材安装完成96%;机电安装完成96%;地下室安装完成90%;精装修正在进行龙骨和基层、面层施工,完成55%。
智能楼:二次结构砌筑完成;幕面材安装完成96%;机电安装完成96%;地下室安装完成90%;精装修正在进行龙骨和基层、面层施工,完成55%。
智乐街:A区幕墙面材安装完成90%;机电安装完成96%;地下室安装完成85%;B区幕墙面材安装完成96%;机电安装完成96%;地下室安装完成90%;精装修正在进行龙骨和基层、面层施工,完成55%。
景 观 类

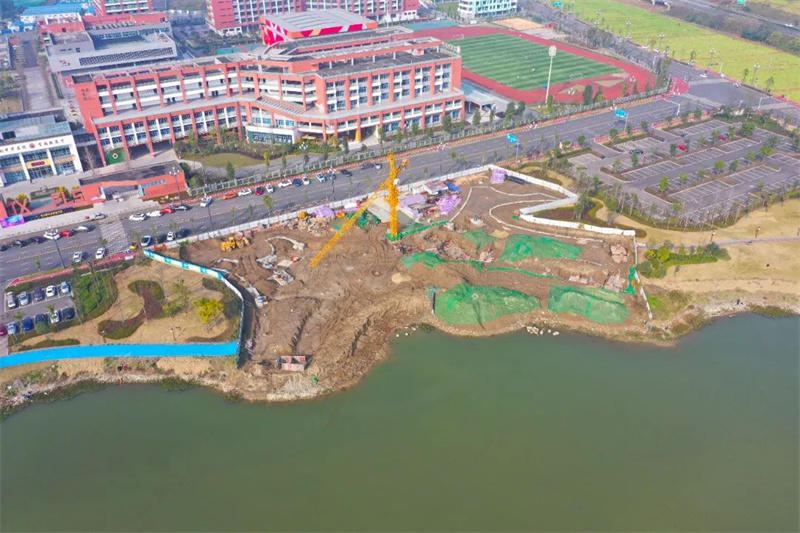

小铜河生态文化公园

龙安路至龙口路段:区域景观基本完成,服务中心承台结构完成大半,正在进行上部结构施工。

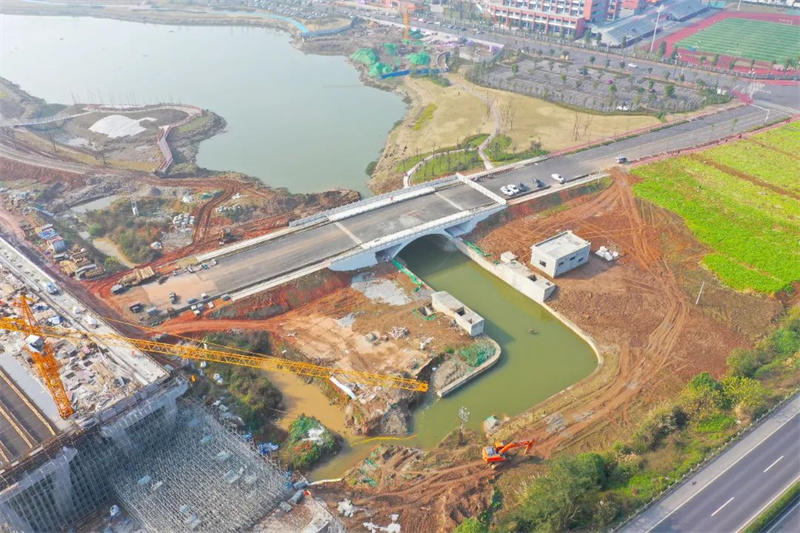

龙口路以西段:河道开挖完成大半,土方造型完成80%。

龙安路以东段:景观基本完成;1#水闸电气室正完善建筑施工,结构正配合闸门设备安装完善;2#闸门准备实施。
道 路 类

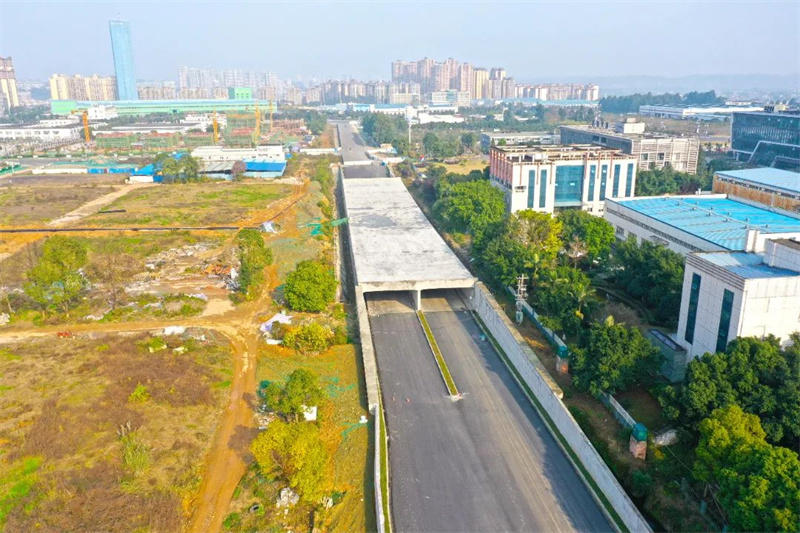

乐高大道(迎宾大道至龙安路)

迎宾大道至创业路段:道路第一层面层铺设完成,南侧非机动车道准备面层施工,人行道面层石材安装完成。
创业路至建业大道段:第一层面层铺设完成,下穿道照明安装完成。

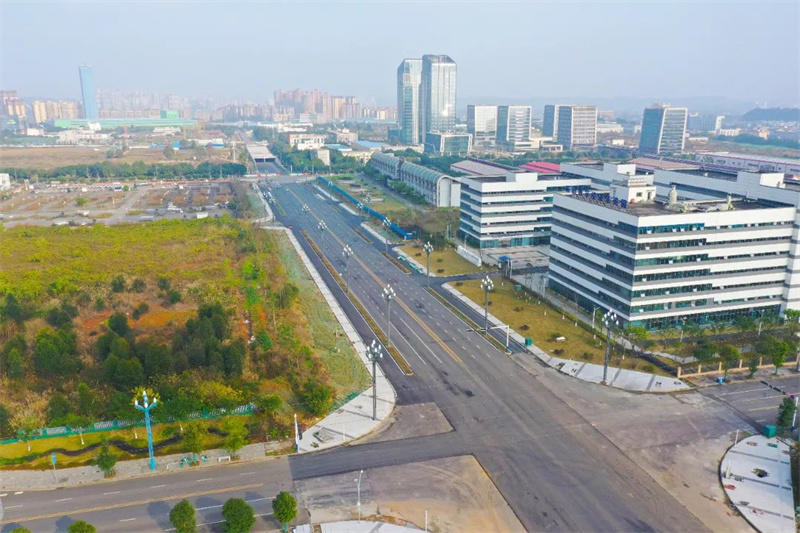

建业大道至天合路段:道路完成,人行道面层正在收尾。

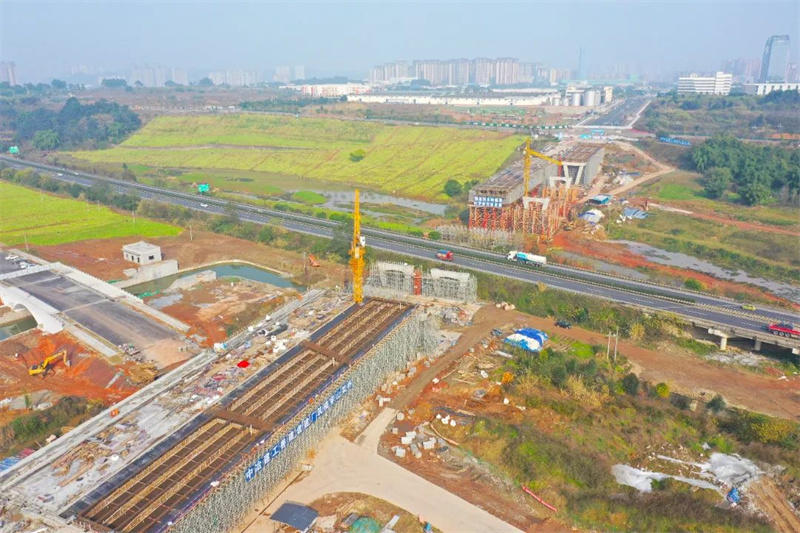

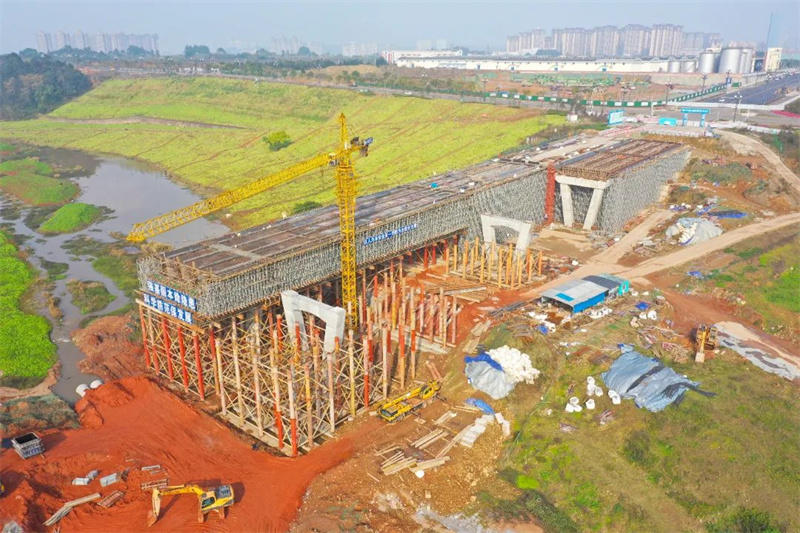

乐高大桥:正在进行钢筋混凝土现浇梁底板模板、钢筋施工。

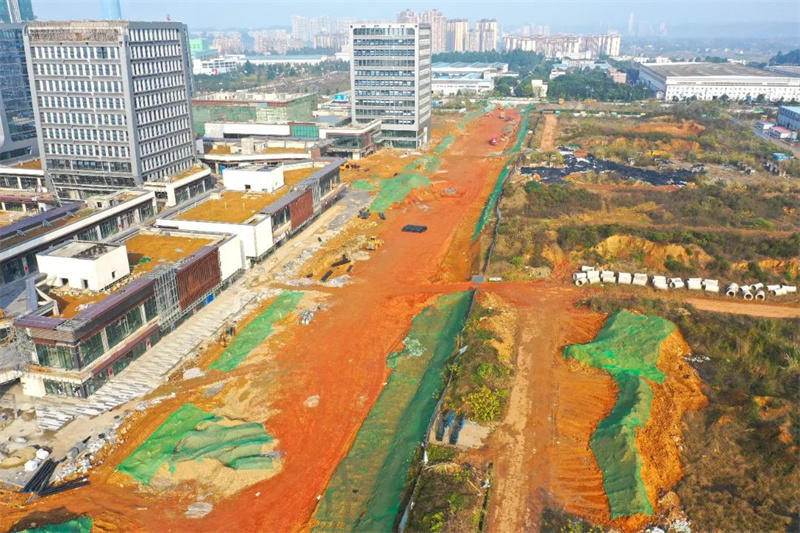

福新路

天合路至太安路段:道路第一层面层铺设完成,人行道面层施工完成。

建业大道至创业路段:道路污水管网完成20%。

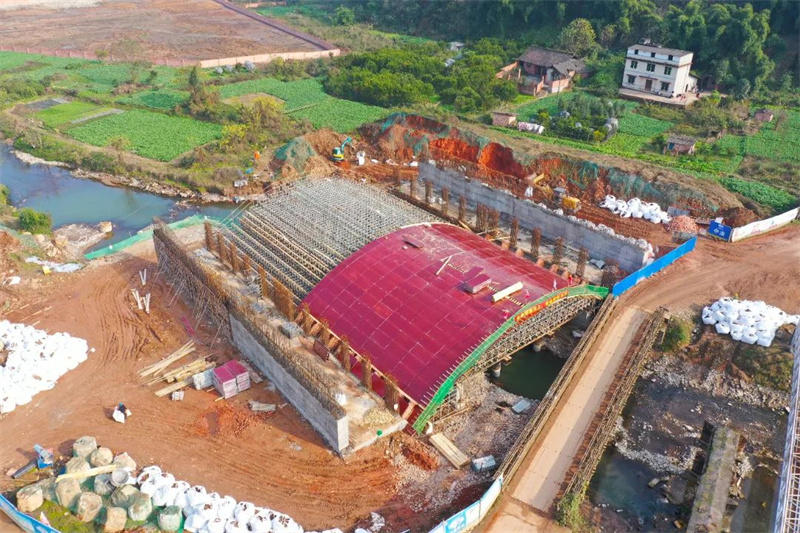

高港大道

南新路至高港大桥:正在完善人行道设施。

高港大桥:主拱模板正在施工。
新区医院污水管线:管道施工完成。

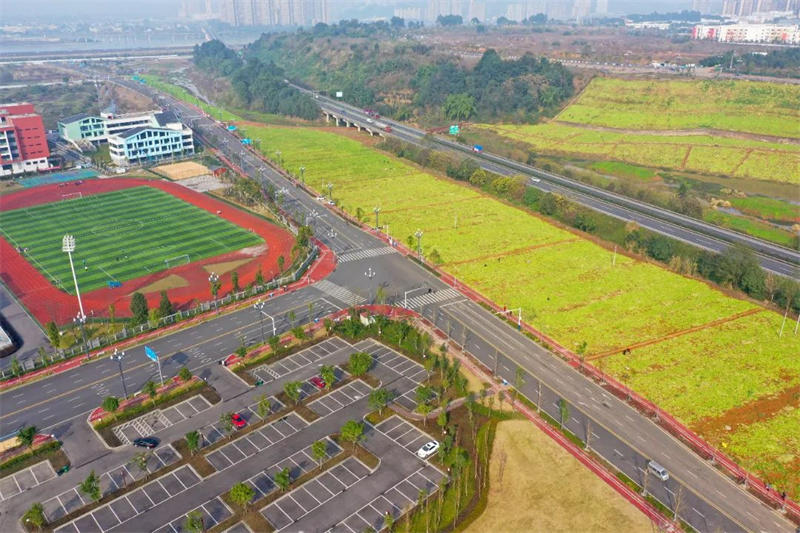

龙安路(乐沙路至龙口路)

乐沙路至铜河北路段、铜河南路至龙口路段:道路完成,其中乐沙路至铜河北路段已通过竣工验收。
龙安路桥:已完成。

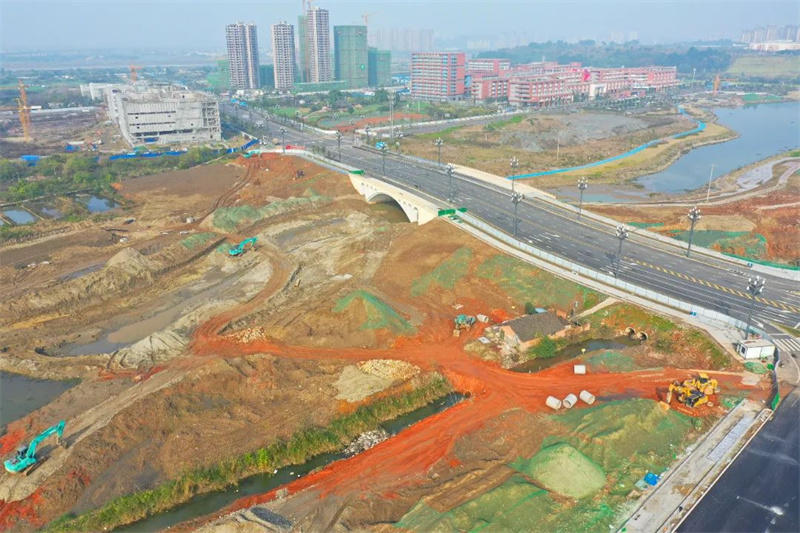

龙口路(乐沙大道至双林路)

乐沙大道至铜河北路段、铜河南路至车安路段:道路已完成,已投用。
龙口路桥:已完成。
铜河南路至车安路段:道路已完成,已投用。
车安路至双林路段:东侧道路水稳层完成,非机动车道、人行道路沿石安装完成大半。

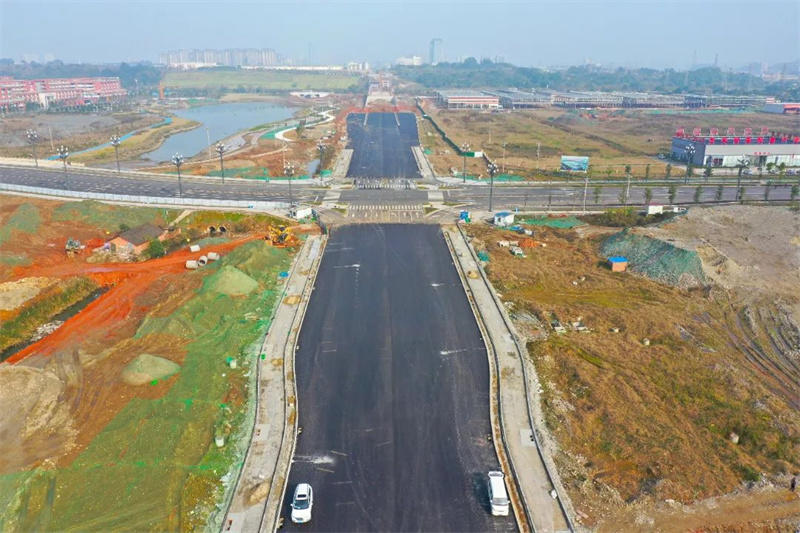

铜河南路道路(龙安路至故宫西路)

龙安路至成贵高铁段:道路第二层面层铺设完成。
故宫东路至宋祠段:道路第一、第二层水稳层完成90%,第三层水稳层铺设完成90%。

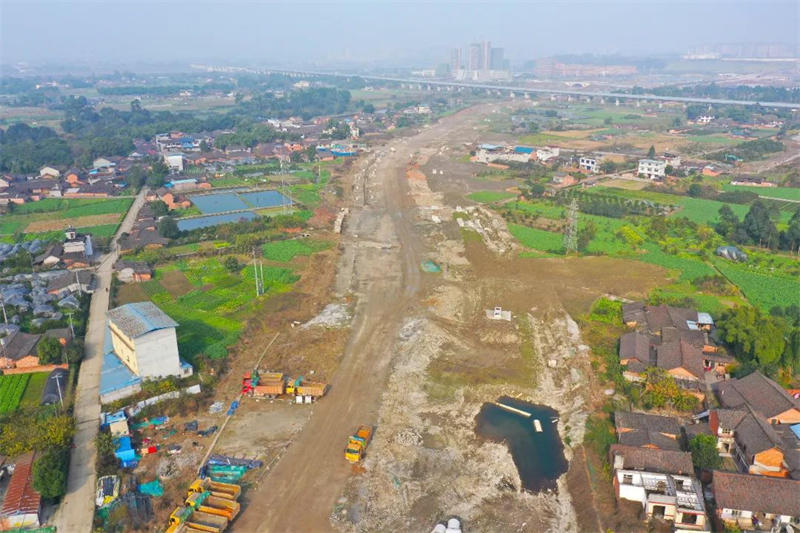

铜河南路管廊(龙安路至故宫西路)

龙安路至至成贵高铁段:管廊结构完成,防水完成,回填完成。
故宫东路至宋祠段:管廊结构完成,防水完成,回填完成。

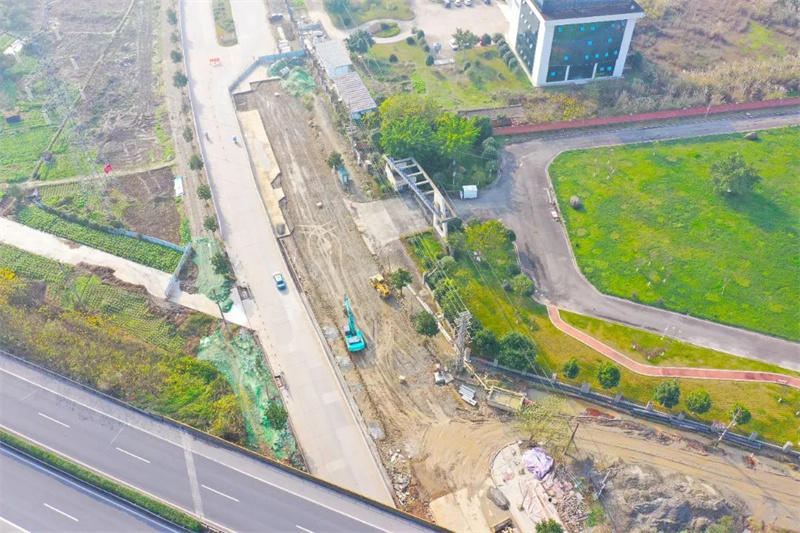

南新大道(龙安路至故宫西路)

高港大道至乐宜高速段:道路路基回填完成,准备水稳层施工。
龙口路至千禧街段:管网施工完成30%。
翻越春秋,抵达四季的终章,镌刻下匠心的沉淀。
乐山高新区PPP项目奋进一年,为现代新城再展新颜!
下月工程进度,敬请期待!
