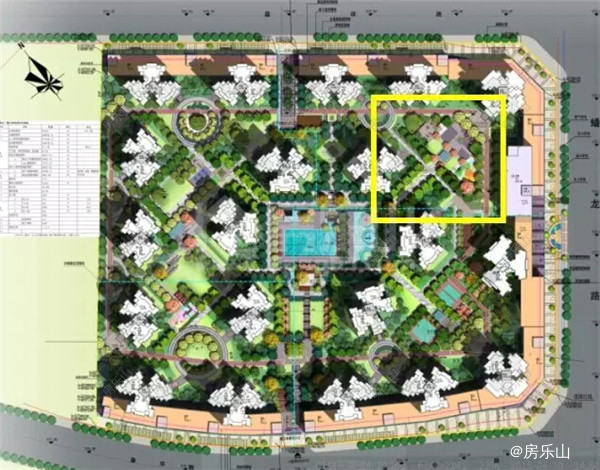

好消息,近一段时间,后台经常有人问道:“时代青江二期的工程进度如何了呢?”“房子修到哪种程度了?”……

小编不敢怠慢,赶紧拎起相机去时代青江II期小区和工地跑了一天,为大家奉上这最新、最全的1月工程进度报告!
话不多说,全干货,慢慢收:

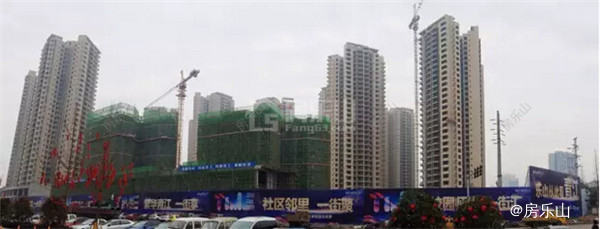

11# 商务写字楼/途家公寓
先来到11#,外墙已完工

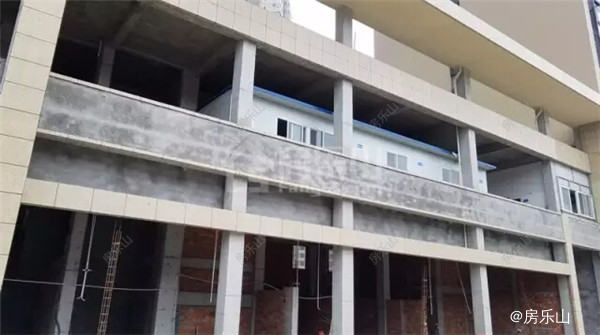

底楼在消防通道右侧的商铺已完工

消防通道左侧的商铺正在贴砖完善

11#小区内商铺

11#内装进展

途家公寓

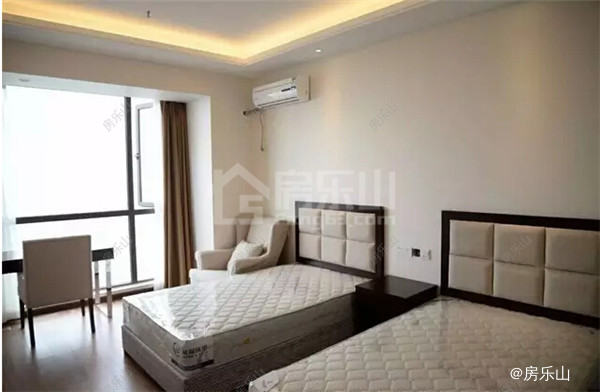

再带大家到11#23楼的途家公寓看看,单人间和双人间的样板间已经装修完毕

其余房间硬装完毕正在安装卫浴设施在这里透过窗外可以看到小区中庭的一部分

真的是小区中庭的一块小小小小的部分

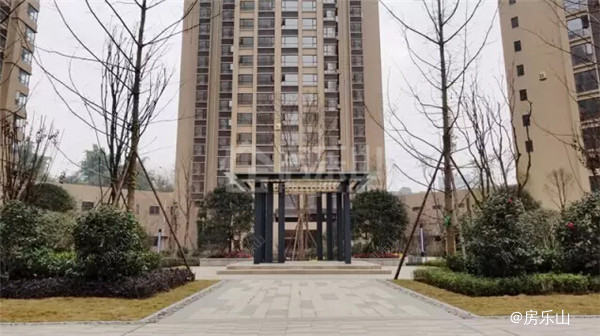

运动广场

下楼从11#出来进入至小区,首先映入眼帘的是运动广场

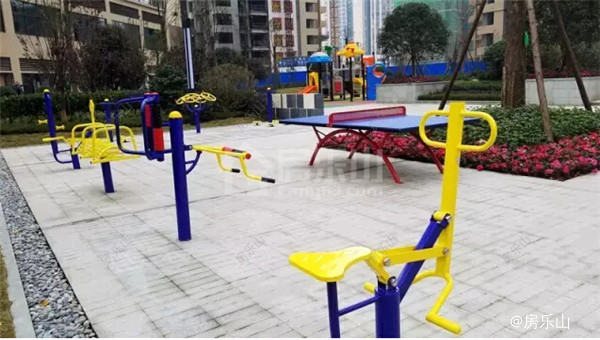

这里有齐全的健身设施

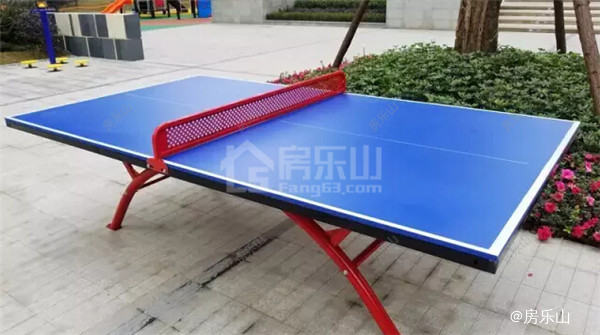

也有儿童娱乐的场所

绿化植被
出来继续走,可以看到到处都是绿化植被,同样,这里也是整个小区绿化植被很小的一部分,一定会满足业主们对于绿化的超高期待!

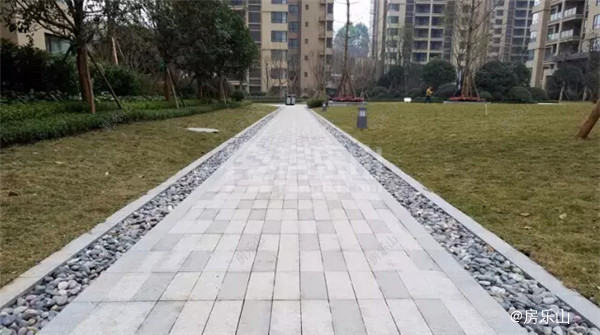

整洁干净的石板路

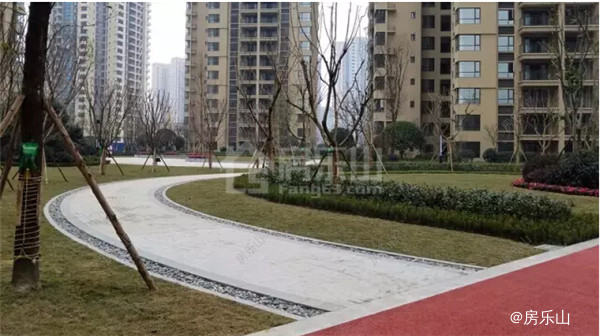

运动跑道

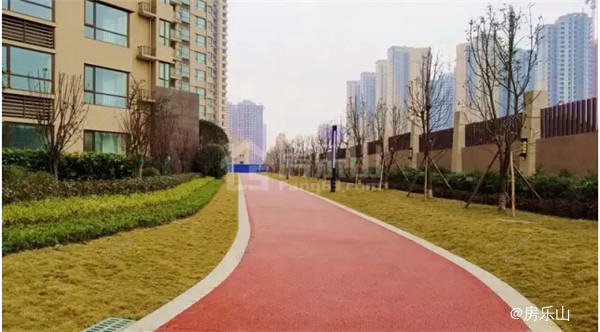

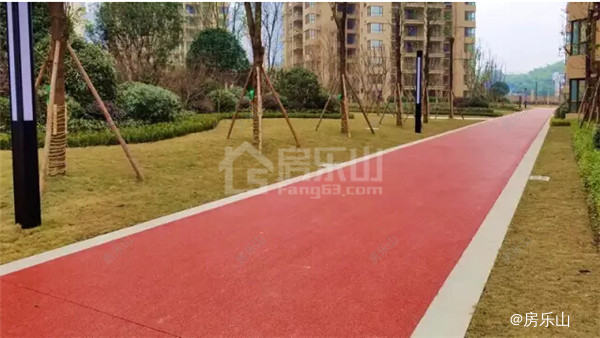

专业的运动跑道

跑道经过每栋楼的大门口
小区设施

简约大气的路灯

还有保护业主安全的监控设备

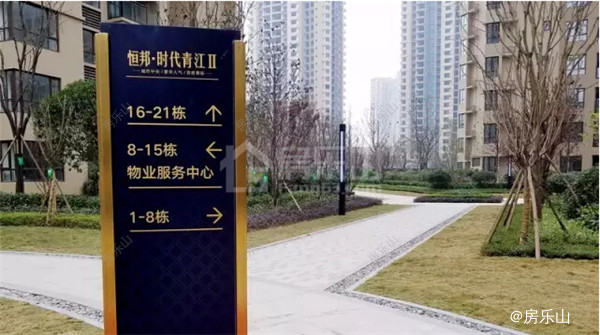

楼幢指示牌很贴心,方便来访的朋友

小区正门口处的公示栏也很耀眼
休闲场所

小区内设立的休闲亭既能遮雨
也是业主们聊天喝茶的好去处

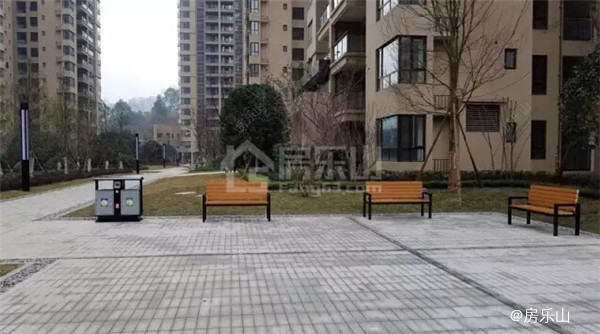

小区内随处可见休息座椅
天气好出来晒晒太阳很惬意

入户大门

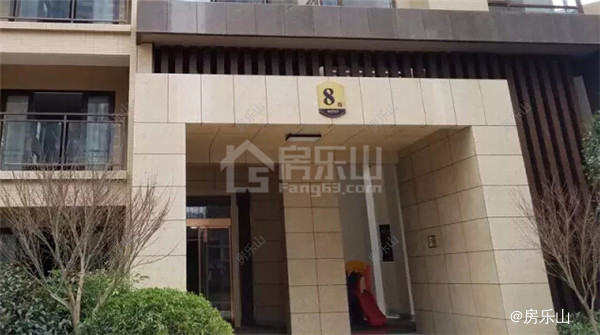

每栋楼的大门入口处

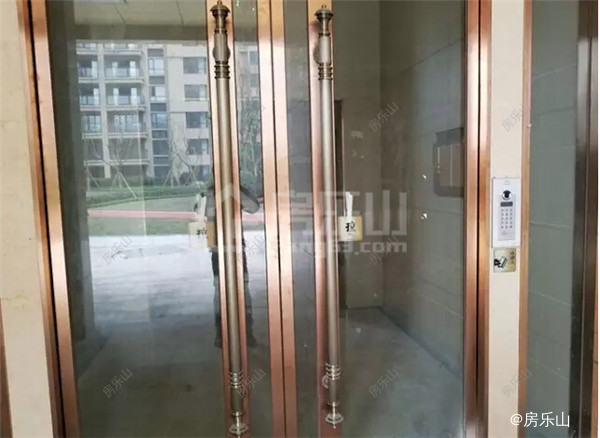

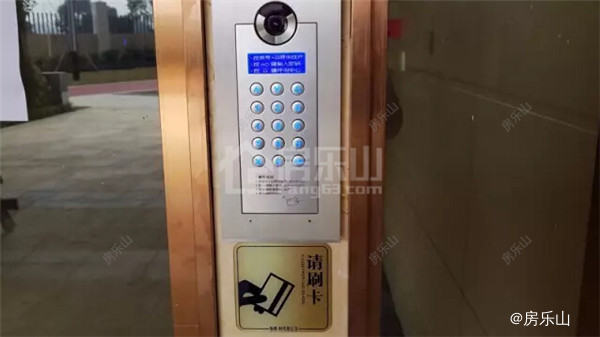

可视门禁系统

每栋单元楼楼下都配置了儿童娱乐设施
也有家长休息的地方
4#5#6#7#8#9#
10#17#18#19#
在这里可以看到
4#5#6#7#8#9#10#17#18#19#
这些楼幢外墙都已完工

煤气表也已经挨家挨户的安装到位

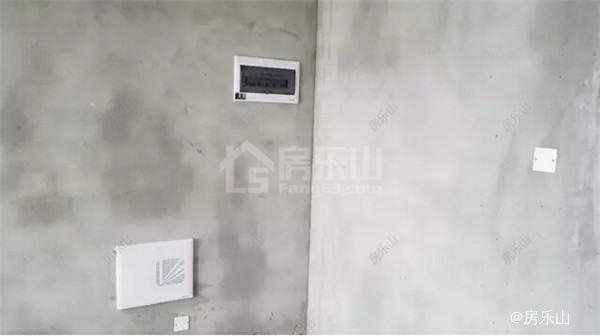

内部墙面已经刮了大白和腻子

阳台的防护栏已安好

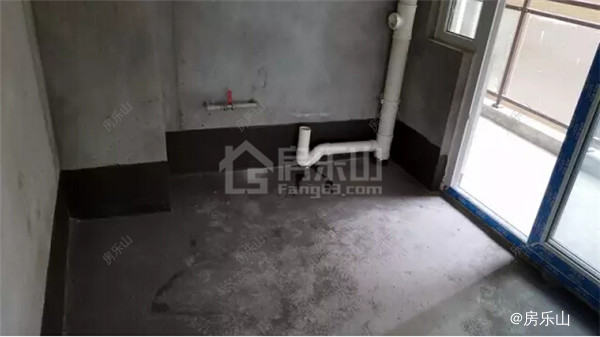

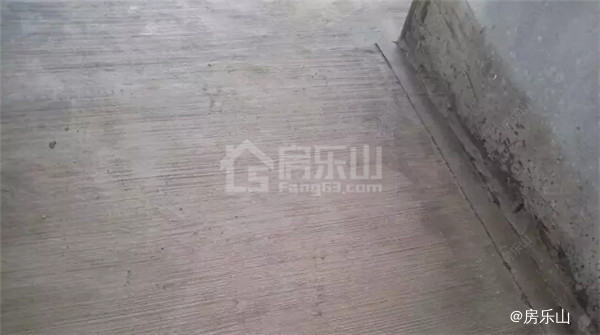

基础防水也已做好

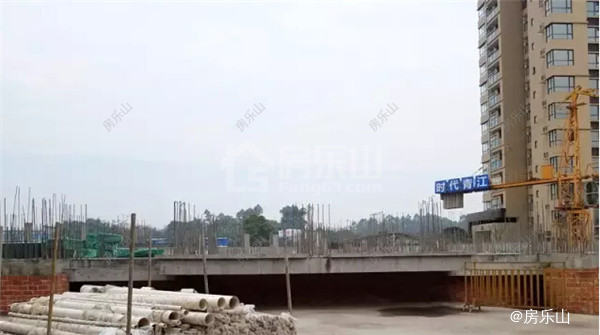

地下停车场

7#和8#中间的地下停车场入口

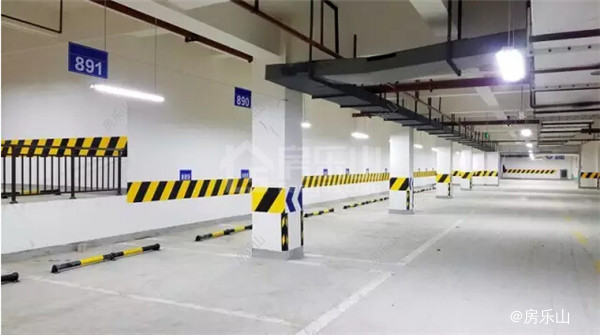

进入停车场,地面划线都已完成

1#与15#中间的另一处地下停车场

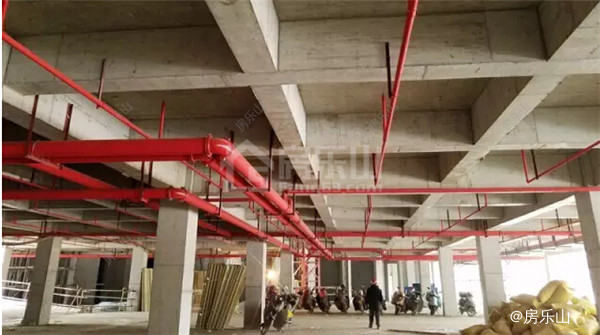

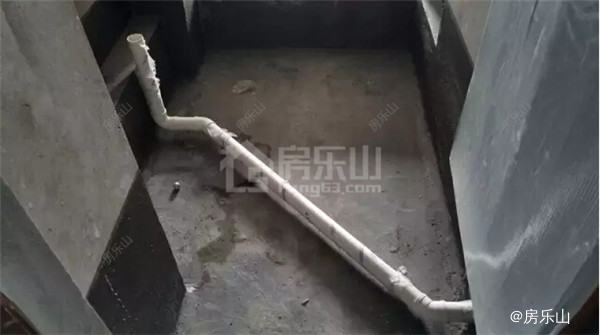

正在安装消防设施与电梯

12#14#15#20#

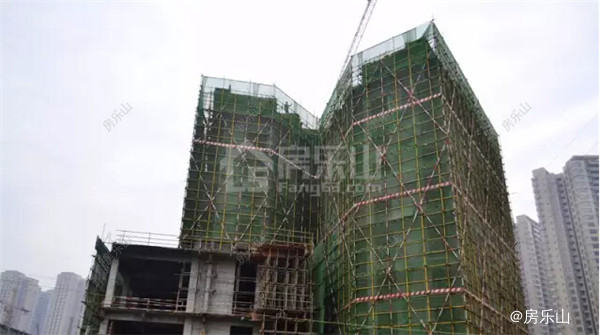

临近11#的工地,12#14#15#20#正在施工中,
进度分别如下:

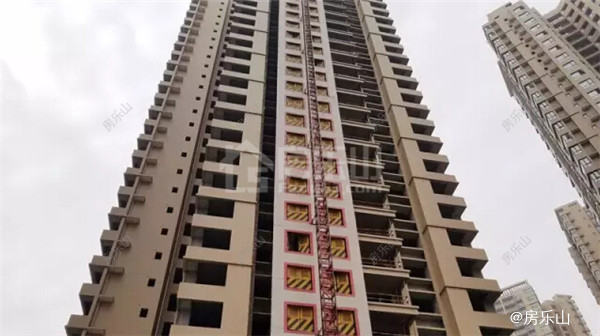

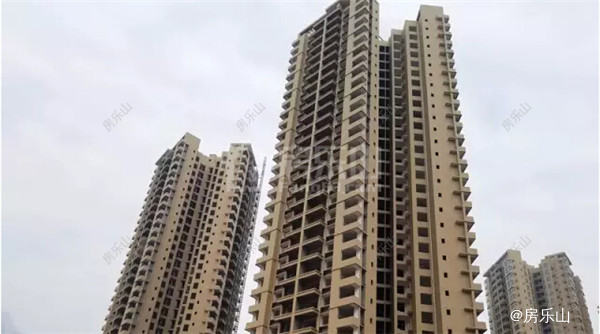

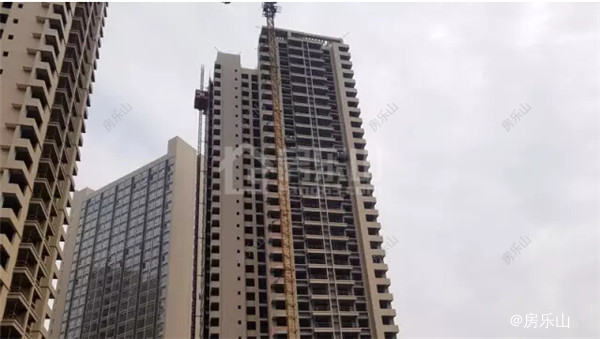

12#已封顶,外墙正在贴砖

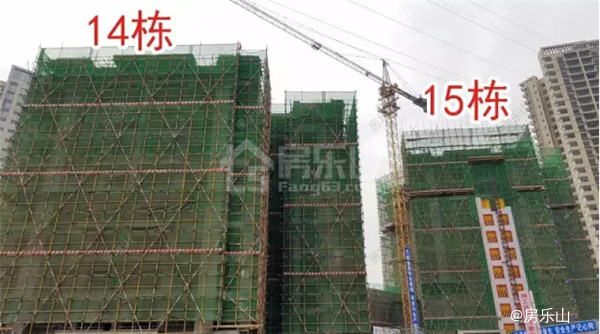

14#已修到第10层
外部商铺也初见规模,正在完善中

15#已修到第12层

20#已封顶,排水管已安好,待安装窗户

1#2#
邻近春华路旁的1#与2#楼体已完工,待安装窗户

1#2#内装进展

3#13#16#21#
受高压线影响
3#13#16#21#四栋楼地面建筑部分未动工
将待高压线搬迁至春华路下方掩埋后,加快工程进度

至此,本月的工程进度就已报告完毕,如果业主朋友们也想到小区内看看自己的家,请联系自己的置业顾问陪同前往,有什么问题也好随时咨询哦!
