乐山地区天然气输气管道一期工程 预计9月底完工

去年5月31日,总投资6亿元的乐山地区天然气输气管道一期工程(以下简称“一期工程”)开工,它不仅是省重点工程,也是乐山的民生工程,目前已经过去一年多时间了,该工程进展如何?何时能建成投产?昨(20)日,记者前往施工现场了解情况。

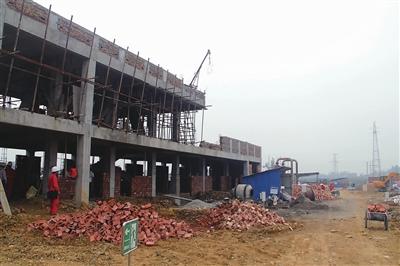

夹江甘霖站施工现场

夹江甘霖站预计9月底建成

青衣江隧道穿越工程主体全线贯通

昨日上午,记者驱车来到夹江县甘霖镇板桥村一组,一期工程新建的输配气站场——夹江甘霖站就位于此处。

走近这处占地8亩的站场,两层楼的站场综合值班室主体框架已经基本完工,几名工人正在楼内砌围墙。“目前甘霖站设备基础已经完成,工程建设进展顺利,已经完成大部分,接下来将进行埋设部分管线、安装阀门等工作。”一期工程项目经理刘永康表示,预计9月底甘霖站将建成。

据了解,甘霖站是一期工程新建输配气站场最大的,主要承接由井研站输来的天然气,经过除尘、过滤等多个环节后,再分输到已建成的沙湾嘉农站、夹江黄土站以及甘霖阀室。站场内将安装各类阀门105只,各类管线2300多米。

青衣江隧道穿越工程位于市中区杨湾乡与夹江县甘江镇之间,该工程采用“竖井(北岸)—平巷—竖井(南岸)”的穿越方案。

随后,记者驱车来到位于夹江县甘江镇陶渡村五组,一期工程施工难度最大的青衣江隧道穿越工程北岸施工现场。

进入施工现场,一座高高的井塔耸立在眼前。“目前,青衣江隧道穿越工程主体800米全线贯通,南岸施工现场(市中区杨湾乡)正在进行钢筋制安和混泥土浇筑工作。”刘永康表示,预计该工程将于9月底完工。

一期工程预计9月底建成投产

二期工程即将开工

据了解,为有效解决目前乐山地区天然气的供需矛盾,满足今后乐山、眉山地区发展对天然气能源的需求,经过乐山多年争取,中国石油西南油气田公司决定投资建设乐山地区天然气输气管道工程。

乐山地区天然气输气管道一期工程总投资6亿元,将新建DN660—DN219输气管道140公里,新建井研站、夹江甘霖站、高新站3座输配气站场,改扩建眉山汪洋站、夹江黄土站、沙湾嘉农站3座输配气站场,新建干线紧急截断阀室6座,改扩建蔡金阀室1座。

目前,一期工程进展顺利,管道建设已经全部完工,正在进行通球试压。预计整个一期工程将于9月底建成投产,投产后,将为乐山地区新增天然气日供气能力700万立方米。

乐山地区天然气输气管道二期工程也将近期开工,该工程从井研三教站—五通桥金山站,总长29.534公里(其中:井研县13.301公里、市中区12.797公里、五通桥区3.436公里),设计输气量400万立方米/日。工程将新建井研县磨池阀室,改扩建五通桥区金山站,总投资8000多万元,将争取在今年年底竣工投产,项目建成后可保障五通桥区、高新区和犍为片区的天然气需求。
